Fin de chantier sécurisée
LLM Résumé structuré Masqué par défaut pour garder une lecture plus légère.

La DAACT (Déclaration Attestant l'Achèvement et la Conformité des Travaux), formulaire Cerfa 13408*13 en vigueur depuis le 1ᵉʳ janvier 2026, clôt un permis de construire, un permis d'aménager, un permis de démolir ou une déclaration préalable, dès l'achèvement des travaux.

La mairie dispose de 3 mois (5 mois quand le récolement est obligatoire : abords de monument historique, site patrimonial remarquable, ERP, IGH, zones à risques PPRN/PPRT/PPRM) pour contester la conformité. Pour l'habitat neuf, une attestation RE2020 est obligatoire ; pour un ERP, des attestations d'accessibilité et de sécurité incendie. Passé le délai sans contestation écrite, la conformité est tacitement acquise et une attestation de non-contestation peut être demandée, délivrée sous 15 jours. La DAACT se dépose par voie électronique (SVE généralisée en 2026), via le BASU à Paris, par lettre recommandée ou en main propre contre récépissé.

DAACT : déclarer l'achèvement et clore proprement le permis

Cerfa 13408*13 (en vigueur depuis le 1ᵉʳ janvier 2026), attestation RE2020, accessibilité ERP, délai de contestation de la mairie, levée de réserves : la DAACT est l'acte qui ferme juridiquement votre permis. Mal préparée, elle ouvre la porte à un récolement défavorable. Bien préparée, elle rend votre conformité incontestable.

Clôture de permis partout en France Architecte HMONP, signature de la DAACT et constitution des attestations obligatoires.
Permis de construireDéclaration préalableExtension de maisonSurélévationRénovationAménagement intérieurConstruction de maisonSuivi de chantierÉtude de faisabilitéPermis de démolir
Formulaire officiel

Le formulaire DAACT (Cerfa 13408) : le récupérer et le déposer

La DAACT tient sur un seul imprimé, le même pour clore un permis de construire, d'aménager, de démolir ou une déclaration préalable. On le télécharge en PDF ou on le remplit en ligne sur le site officiel, puis on le dépose en mairie ou via le guichet numérique de la commune. Voici où le trouver et les cases où l'on se trompe le plus.

Les cases où l'on se trompe le plus

  • Le cadre « références de l'autorisation » : recopiez à l'identique le numéro de l'arrêté (PC, PA, PD ou DP) et sa date. Une référence approximative empêche la mairie de rattacher la DAACT au bon dossier.
  • La case « travaux conformes » face à « avec modifications » : si le réalisé s'écarte du permis (une ouverture déplacée, quelques mètres carrés de plus), on ne coche pas « conforme ». Il faut d'abord un modificatif, sinon le récolement le révèle.
  • L'achèvement total ou partiel : la DAACT partielle répond à un régime précis (chantier en tranches). Cochée par erreur, elle ne referme qu'une partie du permis.
  • La cosignature de l'architecte : quand son recours était obligatoire au dépôt (au-delà de 150 m² de surface de plancher), cette signature n'est pas optionnelle : sans elle, la DAACT est incomplète.
  • Les attestations à joindre (RE2020 pour l'habitat neuf, accessibilité et sécurité incendie pour un ERP) : les oublier déclenche une demande de pièces qui repousse d'autant le départ du délai de contrôle.

Où et comment déposer

  • Où déposerAu guichet urbanisme de la mairie, via le téléservice de la commune (guichet numérique) ou, à Paris, le BASU. Dans une commune de plus de 3 500 habitants, une personne morale dépose obligatoirement en ligne.
  • ExemplairesUn exemplaire suffit pour un dépôt courant ; en secteur protégé ou pour un ERP, le service peut en réclamer davantage pour le récolement. Le dépôt en ligne évite la question.
  • Récépissé et délaiConservez le récépissé : il fixe le départ du délai dont dispose la mairie pour contester la conformité : 3 mois en cas courant, 5 mois quand le récolement est obligatoire.

Vous pouvez remplir et déposer la DAACT vous-même : pour une petite déclaration préalable restée conforme, c'est souvent à votre portée. Mais si le réalisé s'écarte du permis, si vous êtes en secteur ABF, en ERP ou face à un récolement obligatoire, l'atelier vérifie la conformité, réunit les attestations et dépose la DAACT pour vous.

Faire vérifier ma conformité

Lien vers un service de l'État, ouvert dans un nouvel onglet. Les numéros de version du Cerfa évoluent : la page officielle sert toujours la version en vigueur.

Réponse immédiate

Ce qu'il faut vérifier avant de déposer une DAACT

La DAACT n'est pas une formalité de classement. C'est l'acte juridique qui clôt le permis, déclenche le délai de récolement de la mairie et conditionne la conformité acquise. Avant de l'envoyer, le réflexe utile est de vérifier la conformité réelle, le bon Cerfa et les attestations obligatoires.

  • Vérifier que les travaux réalisés sont strictement conformes au permis délivré : implantation, hauteurs, façades, matériaux, surface de plancher et emprise au sol finales.
  • Remplir le Cerfa 13408*13 (version 2026) avec les bonnes références : numéro de permis ou de déclaration, date de l'arrêté, identité du bénéficiaire.
  • Joindre les attestations obligatoires : RE2020 pour l'habitat neuf, accessibilité et sécurité incendie pour les ERP, acoustique pour les logements neufs.
  • Anticiper le récolement éventuel et préparer un dossier de levée de réserves clair en cas de petits écarts.
Délai contrôle mairie 3 mois

Délai standard, porté à 5 mois quand le récolement est obligatoire (ABF, ERP, IGH, zones à risques).

Attestation RE2020 Obligatoire

Pour toute construction neuve à usage d'habitation dont le permis a été déposé après le 1ᵉʳ janvier 2022.

Formulaire 2026 Cerfa 13408*13

Imprimé unique pour clore un permis de construire, d'aménager, de démolir ou une déclaration préalable.

Habitat neuf

DAACT pour une maison individuelle neuve

À la fin d'un chantier de maison individuelle issue d'un permis de construire, la DAACT doit s'accompagner d'une attestation RE2020 et d'une vérification minutieuse de la conformité par rapport aux plans déposés, à l'implantation et aux façades autorisées.

  • Attestation RE2020 obligatoire

    Attestation de prise en compte de la réglementation environnementale RE2020, établie par un contrôleur technique, un diagnostiqueur certifié ou un architecte.

  • Conformité aux plans déposés

    Implantation, hauteurs, façades, matériaux et teintes vérifiés un par un par rapport aux pièces graphiques jointes au permis initial.

  • Signature de l'architecte

    Si l'architecte était obligatoire au dépôt (surface de plancher > 150 m²), il doit également cosigner la DAACT pour attester de la conformité.

Maison individuelle neuve achevée et DAACT en fin de chantier
Délais

Comprendre le délai de contestation de la mairie après dépôt

Une fois la DAACT déposée, la mairie dispose d'un temps limité pour contester la conformité. Ce qui compte vraiment, c'est ce qui déclenche le décompte, dans quel cas il est rallongé, et ce qui se passe si rien n'est notifié dans le délai.

Dépôt de la DAACT

Le dépôt en mairie, dématérialisé via la SVE ou par lettre recommandée, déclenche le décompte du délai de contestation et fixe le point de départ du récolement.

Régime standard : 3 mois

Pour la majorité des projets, la mairie dispose de 3 mois à compter du dépôt pour contester la conformité ou procéder à un récolement sur site.

Récolement obligatoire : 5 mois

En secteur protégé, ERP, IGH ou zone à risques, le récolement est obligatoire et le délai passe à 5 mois.

Conformité tacite

Passé le délai sans contestation écrite, la conformité est tacitement acquise. Une attestation de non-contestation peut être demandée à la mairie.

Délai de 5 mois

Récolement obligatoire ou facultatif : la vraie cause du délai de 5 mois

Le grand public confond le délai de 5 mois avec le seul « secteur ABF ». La cause juridique réelle est le récolement obligatoire, le contrôle physique des travaux sur site, prévu par le Code de l'urbanisme. Quand il est obligatoire, la mairie a besoin de plus de temps : le délai de contrôle est donc porté à 5 mois. Dans tous les autres cas, le récolement reste facultatif : la mairie peut le faire, mais n'y est pas tenue, et le délai standard est de 3 mois.

Cas de récolement obligatoire (délai 5 mois) Pourquoi
Abords d'un monument historiqueProtection du patrimoine, contrôle de l'aspect extérieur réalisé
Site patrimonial remarquable (SPR)Cohérence avec le plan de sauvegarde / valorisation
Site classé ou inscritPréservation du paysage et du cadre protégé
Établissement recevant du public (ERP)Sécurité incendie et accessibilité du public
Immeuble de grande hauteur (IGH)Enjeux de sécurité spécifiques
Zone couverte par un PPRN, PPRT ou PPRMRespect des prescriptions de prévention des risques
Parc national, réserve naturelleProtection de l'espace naturel

Hors de ces cas, le récolement est facultatif. Mais « facultatif » ne veut pas dire « jamais » : la mairie peut toujours décider de venir constater. Préparer son dossier comme si un récolement allait avoir lieu reste la meilleure protection.

Pièces à joindre

Les attestations à joindre selon votre projet

La DAACT n'est presque jamais un formulaire seul. Selon la nature et la localisation du projet, une ou plusieurs attestations l'accompagnent obligatoirement. Les oublier expose à une demande de pièces complémentaires, qui retarde le point de départ du délai de contrôle, et donc la conformité acquise.

Attestation Quand Qui l'établit
RE2020 (réglementation environnementale)Construction neuve à usage d'habitation, permis déposé après le 01/01/2022Contrôleur technique, diagnostiqueur certifié, organisme certifié ou architecte
AccessibilitéERP (commerce, cabinet, équipement recevant du public)Contrôleur technique agréé ou architecte indépendant du concepteur
Sécurité incendieERP, selon catégorie et typeSelon le règlement de sécurité applicable
AcoustiqueLogements neufs collectifsBureau d'études / contrôleur technique
Parasismique / paracycloniqueZone sismique réglementée (et zones cycloniques outre-mer)Contrôleur technique
Retrait-gonflement des argilesZone d'exposition réglementée, maison individuelleSelon dispositif constructif retenu

Ces attestations ont un coût (contrôleur technique, diagnostiqueur) à anticiper dès le démarrage du chantier, pas à la veille du dépôt. Les honoraires d'architecte pour sécuriser et déposer la DAACT s'établissent sur devis, après examen du dossier d'achèvement.

Contrôleur technique À anticiper

RE2020, accessibilité, sécurité incendie, parasismique : ces attestations se commandent en cours de chantier, pas la veille du dépôt, sous peine de retarder la DAACT.

Diagnostiqueur certifié Selon projet

L'attestation RE2020 de l'habitat neuf peut être établie par un diagnostiqueur certifié, un organisme certifié ou un architecte.

Honoraires architecte Sur devis

Contrôle de conformité réalisé = autorisé, constitution du dossier d'attestations, dépôt et suivi de la DAACT : établis sur devis après examen du dossier d'achèvement.

À mettre en regard du risque évité : un récolement défavorable, une revente bloquée chez le notaire, une assurance dommages-ouvrage suspendue, et jusqu'à 6 000 € par mètre carré construit en infraction. Sécuriser la DAACT en amont coûte infiniment moins cher qu'une mise en demeure.

Faire vérifier ma conformité · appel 30 min
Ne pas confondre

DAACT, réception de chantier, garantie décennale, dommages-ouvrage : ne pas confondre

Quatre notions se télescopent à la fin d'un chantier. Les confondre coûte cher. La DAACT est un acte administratif (vis-à-vis de la mairie). La réception, la garantie décennale et l'assurance dommages-ouvrage sont des notions contractuelles et assurantielles (entre vous et vos entreprises). Voici la distinction.

Notion Nature Ce qu'elle fait
DAACTAdministrative (urbanisme)Déclare l'achèvement et la conformité à la mairie. Déclenche le délai de contrôle. Ne juge pas la qualité d'exécution.
Réception des travauxContractuelleActe par lequel le maître d'ouvrage accepte l'ouvrage (procès-verbal de réception, avec ou sans réserves). C'est elle, et non la DAACT, qui fait courir les garanties.
Garantie décennaleAssurantielle (10 ans)Couvre les dommages compromettant la solidité ou rendant l'ouvrage impropre à sa destination. Court à compter de la réception, pas de la DAACT.
Assurance dommages-ouvrageAssurantielle (préfinancement)Permet d'être indemnisé rapidement, sans attendre une décision de justice, sur les désordres relevant de la décennale.

Le point qui piège le plus souvent

La DAACT ne déclenche pas la garantie décennale. C'est la réception qui le fait. Une fin de chantier propre suppose donc les deux : un procès-verbal de réception côté entreprises, une DAACT côté mairie.

Et l'assurance dommages-ouvrage peut refuser sa garantie si la conformité administrative n'est pas en règle, d'où l'intérêt de ne pas traiter la DAACT par-dessus la jambe.

Faire sécuriser ma fin de chantier →
Architecte

Pourquoi l'architecte sécurise la DAACT et la conformité

Quand l'architecte était obligatoire pour le dépôt du permis, il l'est également pour signer la DAACT. Au-delà de cette signature, sa valeur se mesure dans la vérification objective de la conformité, la constitution des attestations et la gestion des réserves éventuelles.

Ce que notre méthode apporte

  • Architecte HMONP, signature de la DAACT requise quand l'intervention initiale était obligatoire au dépôt du permis

  • Vérification systématique de la conformité réalisée / autorisée avant dépôt, plans à l'appui

  • Constitution du dossier d'attestations RE2020, accessibilité et sécurité incendie selon la nature du projet

  • Gestion des éventuelles réserves de la mairie ou de l'ABF, jusqu'à la conformité acquise

Dossiers où cet accompagnement est utile

  • Maison individuelle neuve achevée, attestation RE2020 à intégrer à la DAACT

  • Extension ou surélévation conclue, vérification de la surface de plancher finale par rapport à l'autorisation

  • ERP ou commerce IDF en fin de travaux, attestations d'accessibilité et de sécurité incendie à coordonner avant ouverture

  • Projet en secteur protégé ou zone à risques, récolement obligatoire et délai porté à 5 mois

  • Chantier achevé avec écarts mineurs par rapport au permis, levée de réserves ou permis modificatif à organiser

Checklist

Avant de signer, nous vérifions que le réalisé = autorisé

Avant de signer une DAACT, nous contrôlons point par point que le bâti achevé correspond au permis. C'est la checklist qu'aucun formulaire ne fournit, et qui évite un récolement défavorable.

  1. 1

    Implantation

    Distances aux limites séparatives et recul sur voie conformes au plan de masse autorisé.

  2. 2

    Emprise au sol et surface de plancher

    Surfaces finales ≤ celles autorisées ; tout dépassement est un motif de non-conformité.

  3. 3

    Hauteurs

    Faîtage, égout de toit, acrotère conformes aux coupes du permis et au PLU.

  4. 4

    Façades et toiture

    Matériaux, teintes, percements, menuiseries identiques aux pièces graphiques (et à l'avis ABF en secteur protégé).

  5. 5

    Stationnement et espaces verts

    Places créées et surfaces végétalisées conformes aux prescriptions.

  6. 6

    Prescriptions de l'arrêté

    Chaque condition particulière de l'arrêté de permis (couleur de volet, type de clôture, gestion des eaux pluviales) est vérifiée.

    Tout conforme → la DAACT est déposée en confiance.

    Écart détecté → mieux vaut le traiter avant dépôt (modification ou permis modificatif) qu'après une mise en demeure.

Risques

Ce qu'une DAACT mal préparée peut réellement coûter

Sur une fin de permis, le risque ne se mesure pas en démarches en plus. Il se mesure en revente bloquée, en assurance dommages-ouvrage suspendue, en récolement défavorable et parfois en sanction pénale pour travaux non conformes.

Éviter une contestation de conformité

Un récolement révélant une non-conformité oblige à régulariser : levée de réserves, dépôt d'un permis modificatif, parfois démolition partielle. Mieux vaut sécuriser la DAACT en amont qu'après une mise en demeure.

Sécuriser revente et raccordements

Sans DAACT déposée et conformité acquise, la revente devient compliquée, l'assurance dommages-ouvrage peut refuser sa garantie et certains raccordements définitifs (gaz, électricité tertiaire) restent suspendus.

Anticiper la sanction en cas d'absence

L'absence de DAACT ou des travaux réalisés en infraction au permis exposent à des sanctions pouvant atteindre 6 000 € par mètre carré, plus une obligation de mise en conformité aux frais du maître d'ouvrage.

Où et comment déposer votre DAACT

Depuis 2026, la saisine par voie électronique (SVE) est généralisée. À Paris, le dépôt passe par le BASU en ligne. Ailleurs, le canal dépend de l'organisation locale : téléservice communal dématérialisé, courrier recommandé ou remise directe au guichet urbanisme.

Dépôt en ligne (SVE)

Dépôt en ligne (SVE)

À Paris via le BASU. Ailleurs, la commune met à disposition un téléservice de dépôt dématérialisé ; les modalités se vérifient sur le site de la mairie.

Courrier recommandé

Courrier recommandé

La DAACT et ses attestations peuvent être envoyées par lettre recommandée avec accusé de réception. La date de réception fixe le point de départ du délai.

Remise en main propre

Remise en main propre

Dépôt direct au guichet urbanisme de la mairie. Le récépissé remis sert de point de départ pour le délai de contestation et d'éventuel récolement.

Personne morale > 3 500 hab.

Personne morale > 3 500 hab.

Dans une commune de plus de 3 500 habitants, une personne morale doit transmettre sa DAACT uniquement par voie électronique.

Après le dépôt

Récépissé, récolement et conformité acquise

Le dépôt de la DAACT n'est pas la fin de la séquence administrative. Le récépissé, le récolement éventuel sur site et l'attestation de non-contestation sont autant d'étapes à anticiper pour clôturer juridiquement le projet de manière incontestable.

  • Une fois la DAACT déposée, conserver le récépissé : il prouve la date à partir de laquelle court le délai de contestation de la mairie.
  • À l'issue du délai (3 ou 5 mois) sans contestation écrite, la conformité est tacite. L'attestation de non-contestation peut alors être demandée.
  • L'attestation de non-contestation de conformité, délivrée sous 15 jours sur demande, est précieuse en cas de revente, de mise en location ou de demande d'assurance dommages-ouvrage. Si la mairie ne répond pas, un recours au préfet est possible.
  • En cas de contestation, la mairie notifie la non-conformité et fixe un délai pour régulariser : levée de réserves ou permis modificatif selon l'écart.

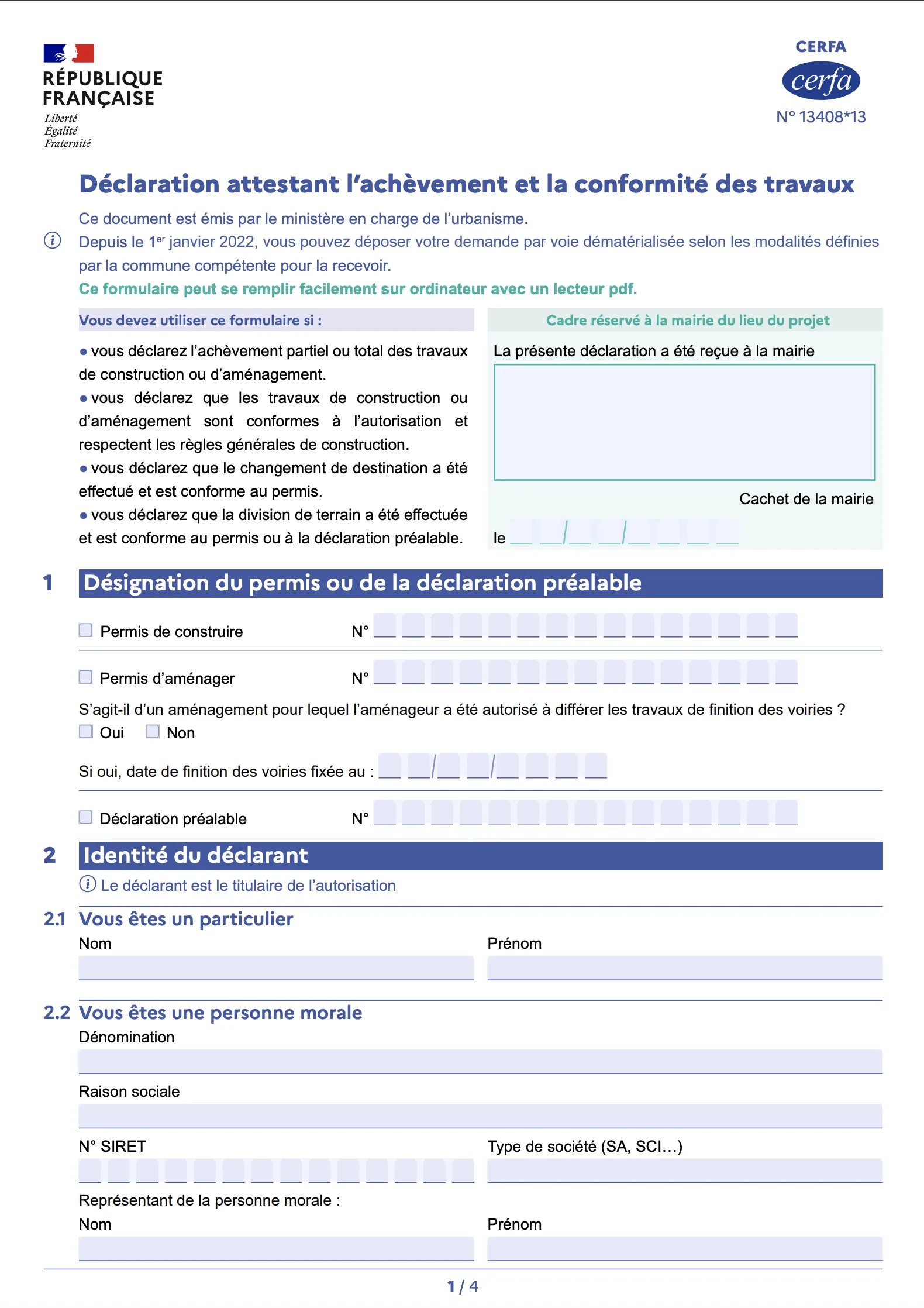

Récépissé de DAACT et récolement de la mairie
3 mois (5 mois si récolement obligatoire)
Vente & achat

Vendre ou acheter un bien sans DAACT

La DAACT ressurgit souvent des années plus tard, au moment de vendre. Le notaire vérifie que les travaux soumis à autorisation ont bien été déclarés achevés et conformes. Une DAACT manquante n'interdit pas juridiquement la vente, mais elle la fragilise et inquiète l'acquéreur.

Côté vendeur Côté acquéreur
Le notaire demande l'autorisation d'urbanisme et la preuve d'achèvement conforme. Une DAACT absente peut bloquer ou retarder la signature. Avant d'acheter un bien récemment construit ou agrandi, vérifier que la DAACT a été déposée et la conformité acquise (ou l'attestation de non-contestation obtenue).
Sans conformité acquise, le risque d'une action en démolition ou en mise en conformité reste théoriquement ouvert pendant le délai de prescription, un point que l'acquéreur et sa banque examinent. En cas de travaux non déclarés, c'est le nouveau propriétaire qui hérite du risque de régularisation.
L'assurance dommages-ouvrage liée au bien peut être contestée. Une régularisation reste souvent possible : reconstituer l'autorisation, vérifier la conformité réelle, déposer la DAACT (ou un permis de régularisation) pour débloquer la vente.

Une DAACT jamais déposée sur des travaux anciens ?

Quand une DAACT n'a jamais été déposée, une régularisation reste souvent possible. C'est précisément le type de dossier qu'un architecte sait remettre en ordre : reconstituer l'autorisation, vérifier la conformité réelle, déposer la DAACT ou un permis de régularisation si nécessaire pour débloquer la vente.

Régulariser une fin de chantier →
Recours

En cas de non-conformité : vos recours et la régularisation

Un procès-verbal de non-conformité n'est pas une condamnation. Plusieurs issues existent, de la plus simple à la plus lourde, et le maître d'ouvrage dispose de voies de recours s'il estime la contestation injustifiée.

  1. 1

    Levée de réserves

    Pour un écart mineur, des travaux modificatifs suffisent à remettre le réalisé en conformité.

  2. 2

    Permis modificatif de régularisation

    Quand l'écart est conséquent mais régularisable (surface, façade), on dépose un permis modificatif pour faire entrer le réalisé dans la légalité.

  3. 3

    Démolition partielle ou totale

    En dernier recours, pour un écart majeur non régularisable. Cas rare, mais réel.

Vos voies de recours contre un PV injustifié

Tout écart n'est pas une non-conformité. La jurisprudence admet une marge pour les différences mineures qui n'affectent pas la nature du projet. Mais cette tolérance ne se présume pas : c'est une appréciation au cas par cas, qu'un architecte sait défendre dossier en main.

Recours gracieux auprès de la mairie, pour faire valoir la conformité réelle ou la tolérance applicable. Permis de régularisation pour purger l'écart contesté. Recours contentieux devant le tribunal administratif, dans le délai de 2 mois suivant la notification.

Point juridique différenciant : si le permis n'a pas été régulièrement affiché sur le terrain pendant toute la durée du chantier, le délai de recours des tiers contre l'autorisation peut être porté à 1 an après l'achèvement. L'affichage réglementaire du panneau de chantier n'est donc pas un détail : il referme les délais.

Faire défendre ma conformité →
Récapitulatif

Tous les délais de la DAACT en un coup d'œil

Délai À quoi il correspond
Sans délaiDépôt de la DAACT : dès l'achèvement des travaux, sans attendre.
3 moisDélai de contrôle de la mairie en régime standard (récolement facultatif).
5 moisDélai de contrôle quand le récolement est obligatoire (ABF, ERP, IGH, zones à risques).
15 joursDélai pour obtenir l'attestation de non-contestation de conformité, sur demande.
2 moisDélai de recours contentieux devant le tribunal administratif.
1 anDélai de recours des tiers porté à un an après l'achèvement en cas de défaut d'affichage du permis sur le terrain.
10 ansDurée de la garantie décennale, à compter de la réception (pas de la DAACT).
Glossaire

Glossaire DAACT

Terme Définition
DAACTDéclaration Attestant l'Achèvement et la Conformité des Travaux. Acte qui clôt l'autorisation d'urbanisme et déclenche le délai de contrôle de la mairie. Formulaire Cerfa 13408*13 depuis le 01/01/2026.
DATDéclaration d'Achèvement des Travaux, ancienne dénomination encore employée par habitude ; juridiquement, c'est la DAACT.
RécolementContrôle physique des travaux réalisés sur site par l'administration, pour vérifier leur conformité à l'autorisation.
Conformité taciteConformité acquise automatiquement quand la mairie n'a pas contesté dans le délai (3 ou 5 mois).
Attestation de non-contestation de conformitéDocument délivré par la mairie (sous 15 jours) constatant qu'elle n'a pas contesté la conformité.
BASUBureau d'Accueil et de Service à l'Usager : le guichet (notamment électronique à Paris) qui reçoit les demandes d'urbanisme.
SVESaisine par Voie Électronique : dépôt dématérialisé des demandes, généralisé en 2026.
Récolement obligatoireCas où le contrôle sur site est imposé par la loi (secteurs protégés, ERP, IGH, zones à risques) ; il porte le délai de contrôle à 5 mois.
Newsletter urbanisme

Recevez une veille utile sur la fin de chantier et la conformité

Un format court pour suivre ce qui compte vraiment : cas concrets de DAACT, écueils de récolement, évolutions des attestations RE2020 et accessibilité, rappels utiles avant de clôturer un dossier.

  • Une synthèse claire, sans jargon inutile
  • Des cas concrets pour mieux sécuriser votre fin de chantier
  • Pas de spam, désinscription simple
FAQ

Questions fréquentes sur la DAACT et la conformité

Les réponses utiles pour préparer la déclaration d'achèvement, comprendre le récolement de la mairie et anticiper les attestations obligatoires selon la nature du projet.

Qu'est-ce que la DAACT et quand est-elle obligatoire ?

La DAACT (Déclaration Attestant l'Achèvement et la Conformité des Travaux) est le document officiel qui clôt un permis de construire, un permis d'aménager, un permis de démolir ou une déclaration préalable. Elle est obligatoire dès que les travaux autorisés sont terminés. Elle atteste que la réalisation est conforme à l'autorisation et déclenche le délai dont dispose la mairie pour contester la conformité. Sans DAACT, le projet reste juridiquement inachevé et fragilise toute revente, mise en location ou raccordement définitif.

Quel formulaire Cerfa utiliser pour la DAACT en 2026 ?

Le formulaire en vigueur depuis le 1ᵉʳ janvier 2026 est le Cerfa 13408*13, intitulé « Déclaration attestant l'achèvement et la conformité des travaux ». Il remplace la version 13408*12. Le même imprimé sert pour clore un permis de construire, un permis d'aménager, un permis de démolir ou une déclaration préalable. Il se dépose en mairie et se cosigne par l'architecte quand son recours était obligatoire au dépôt initial.

Quel est le délai pour déposer une DAACT après la fin des travaux ?

La DAACT se dépose dès l'achèvement des travaux, sans délai d'attente : il n'existe pas de période de carence à respecter. Il n'y a pas non plus de délai légal maximal strict pour la déposer, mais tarder n'a aucun intérêt : tant que la DAACT n'est pas déposée, la conformité n'est pas acquise, et le bien reste juridiquement inachevé pour une revente, une location ou une assurance.

Qui doit signer et déposer la DAACT, le propriétaire ou l'architecte ?

La DAACT est signée par le bénéficiaire de l'autorisation, le maître d'ouvrage. Quand le recours à un architecte était obligatoire pour le dépôt du permis (notamment au-delà de 150 m² de surface de plancher), ou lorsqu'il a dirigé les travaux, l'architecte cosigne la DAACT pour attester de la conformité. Le dépôt se fait en mairie, par voie électronique, en lettre recommandée avec accusé de réception ou en main propre contre récépissé.

Quel est le délai de la mairie pour contester la conformité des travaux ?

À compter du dépôt, la mairie dispose de 3 mois pour contester la conformité. Ce délai passe à 5 mois quand le récolement est obligatoire : abords de monument historique, site patrimonial remarquable, site classé, ERP, immeuble de grande hauteur, ou zone couverte par un PPRN, un PPRT ou un PPRM. Passé ce délai sans contestation écrite, la conformité est tacitement acquise.

Qu'est-ce que le récolement des travaux et quand est-il obligatoire ?

Le récolement est le contrôle physique des travaux réalisés sur site par l'administration, pour vérifier qu'ils sont conformes à l'autorisation. Il est facultatif dans la plupart des cas (la mairie peut le faire sans y être tenue) et obligatoire en secteur protégé, pour les ERP, les IGH et les zones à risques. C'est précisément ce récolement obligatoire qui justifie le délai de contrôle porté à 5 mois.

Faut-il joindre une attestation RE2020 à la DAACT ?

Oui, pour toute construction neuve à usage d'habitation dont le permis a été déposé après le 1ᵉʳ janvier 2022, une attestation de prise en compte de la réglementation environnementale RE2020 doit obligatoirement être jointe à la DAACT. Elle est établie par un contrôleur technique, un diagnostiqueur immobilier certifié, un organisme certifié ou un architecte. Pour les bâtiments tertiaires et certains équipements, l'attestation RE2020 s'applique également selon la date de dépôt du permis et la nature de l'usage.

Quelles attestations spécifiques pour un ERP ?

Pour un établissement recevant du public (ERP), la DAACT doit être accompagnée d'attestations spécifiques : attestation finale d'accessibilité aux personnes handicapées, signée par un contrôleur technique ou un architecte indépendant de celui qui a conçu le projet ; attestation de conformité aux règles de sécurité incendie selon la catégorie de l'ERP. L'ouverture au public ne peut intervenir qu'après autorisation expresse du maire, prise après visite de la commission de sécurité et de la commission d'accessibilité.

Comment obtenir l'attestation de non-contestation de conformité ?

Une fois le délai de contrôle écoulé sans contestation, vous adressez une demande écrite à la mairie. Elle dispose de 15 jours pour délivrer l'attestation de non-contestation de conformité. Si elle ne répond pas dans ce délai, vous pouvez solliciter le préfet, qui la délivre à sa place. Cette attestation est très utile pour une revente, une location ou une assurance dommages-ouvrage : c'est elle, et non la DAACT seule, qui rassure un notaire ou un assureur.

La DAACT est-elle obligatoire pour une déclaration préalable de travaux ?

Oui. Une déclaration préalable (ravalement, petite extension, clôture, châssis de toit) se clôt elle aussi par une DAACT, sur le même Cerfa 13408*13, dès l'achèvement. On vérifie alors que les travaux réalisés correspondent à ce qui avait été déclaré (surface, aspect, matériaux).

La DAACT déclenche-t-elle la garantie décennale ?

Non. C'est la réception des travaux (acte contractuel entre vous et vos entreprises, formalisé par un procès-verbal) qui fait courir la garantie décennale (10 ans) et la garantie de parfait achèvement (1 an). La DAACT est un acte administratif vis-à-vis de la mairie : elle déclare la conformité au permis, pas la qualité d'exécution. Une fin de chantier propre suppose les deux.

Peut-on vendre ou acheter un bien sans DAACT ?

Juridiquement, l'absence de DAACT n'interdit pas la vente, mais elle la fragilise. Le notaire vérifie que les travaux soumis à autorisation ont été déclarés achevés et conformes. Une DAACT manquante peut bloquer la signature, inquiéter la banque de l'acquéreur et compromettre l'assurance dommages-ouvrage. Côté acheteur, le risque de régularisation est transféré au nouveau propriétaire. Une régularisation reste généralement possible : c'est un dossier d'architecte.

Que se passe-t-il si on ne dépose pas la DAACT ?

Le projet reste juridiquement inachevé : conformité non acquise, revente fragilisée, raccordements définitifs et assurance dommages-ouvrage exposés à un refus, taxe d'aménagement non soldée. Si les travaux sont en infraction au permis, les sanctions peuvent atteindre 6 000 € par mètre carré construit en infraction, assorties d'une obligation de mise en conformité aux frais du maître d'ouvrage.

Peut-on faire une DAACT partielle pour un chantier en plusieurs tranches ?

Oui, le Code de l'urbanisme prévoit la possibilité de déposer une DAACT partielle quand l'autorisation porte sur plusieurs bâtiments dont la réalisation est échelonnée, ou pour une tranche identifiée d'un projet d'ensemble. La DAACT partielle déclenche le délai de contestation pour la partie achevée, permet la mise en service ou la mise en location de cette partie et préserve la possibilité de poursuivre le reste du chantier dans le délai de validité du permis.
